Мінкульт неефективно використав понад 4 млрд на будівництво музеїв  – рахункова палата

Зокрема Галузевий держархів не зміг почати адекватну роботу.

Міністерство культури та інформаційної політики не забезпечило ефективного використання 4,2 млрд грн, виділених із держбюджету у 2018–2022 роках на діяльність музеїв Революції Гідності, Голодомору-геноциду та Галузевого державного архіву. Про це повідомила Рахункова палата за підсумками аудиту ефективності використання коштів держбюджету на утримання музеїв.

Згідно з даними аудиту, з 3,3 млрд грн суттєвих недоліків та порушень  3,08 млрд грн – це порушення бюджетного та іншого законодавства, з яких 550,2 млн грн допущено ще на стадії підготовки бюджетних запитів, 2,53 млрд грн – під час затвердження кошторисів та 2,8 млн грн – на етапі їх виконання.

Ще майже 209 млн грн із держбюджету витратили непродуктивно, нерезультативно та неекономно.

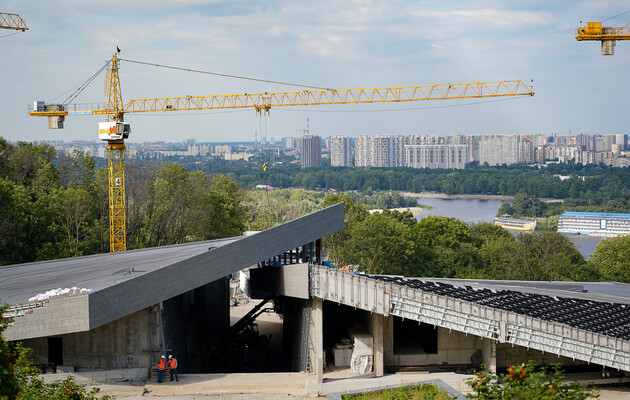

Зокрема це стосується необґрунтованої виплати авансу за окремі роботи з будівництва Національного меморіального комплексу Героїв Небесної Сотні – Музею Революції Гідності, що призвело до утворення дебіторської бюджетної заборгованості у майже 112 млн грн.

«Аудит виявив, що внаслідок несвоєчасного ухвалення управлінських рішень створено умови для неефективного використання 91 млн грн, з них 79,5 млн грн – через суттєве збільшення загальної вартості будівництва (реконструкції) Меморіального комплексу пам’яті жертв Голодомору в Україні та необхідності коригування робочої документації за окремим договором вартістю понад 11 млн гривень. При цьому витрати бюджету на підготовчі та будівельні роботи з будівництва ІІ черги Національного музею «Меморіал жертв Голодомору» за 2019–2022 роки уже становили майже 562 млн гривень», - зазначили в Рахунковій палаті.

Таким чином, через дії міністерства майже 320 млн грн залишилися невикористаними.

Читайте також: Музей Голодомору добудують: гроші знайдено, і це не держбюджет

Водночас створений у 2019 році Галузевий державний архів Українського інституту національної пам’яті не зміг почати роботу через неналежно підготовлені та необладнані приміщення. Загальна кошторисна вартість робіт з реконструкції приміщень архіву, яка потребувала фінансування, становила 686 млн гривень.

В Рахунковій палаті зазначили, що внаслідок дій Міністерства, попри значні витрати бюджетних коштів, зараз перебувають в стані невизначеності щодо можливого завершення робіт.
